Ing Construcciones RM ingconstruccionesrm.com — concreto y albañilería por sus números

¿Cuánto material necesito para vaciar una losa de concreto de 100 m²?

El volumen de concreto es área por espesor. Una losa de 100 m² a 10 cm de espesor son 10 m³; a 15 cm, 15 m³. A partir de ese volumen se calculan sacos de cemento, arena, grava, agua y acero de refuerzo.

Para una losa de 100 m² a 10 cm: 10 m³ de concreto, 70 sacos de cemento de 50 kg, 4,5 m³ de arena, 9 m³ de grava y entre 800 y 1 200 kg de acero de refuerzo.

Materiales por metro cúbico y para la losa completa

Base de cálculo: 1 m³ de concreto y su equivalente para una losa de 100 m² a 10 cm de espesor (10 m³)
Material o datoPor m³Para losa 100 m² × 10 cm (10 m³)
Cemento7 sacos (350 kg)70 sacos
Arena0,45 m³4,5 m³
Grava0,90 m³9,0 m³
Agua175-200 L1 750-2 000 L
Acero de refuerzo80-120 kg (8-12 kg/m²)800-1 200 kg
Relación agua/cemento0,45-0,55no varía con el volumen
Asentamiento (slump)5-10 cmcono de Abrams, igual para toda la colada
Resistencia de diseño70% a 7 días100% a 28 días
Volumen de concreto para una losa de 100 m² según su espesor m³ 15 0 10 m³ 10 cm 15 m³ 15 cm
Fig. 1 — Volumen de concreto requerido para vaciar 100 m² de losa: 10 m³ a 10 cm de espesor frente a 15 m³ a 15 cm de espesor.
Peso del acero corrugado por metro lineal según diámetro kg/m 0,617 10 mm 0,888 12 mm 1,579 16 mm
Fig. 2 — Peso de la barra de acero corrugado por metro lineal: 0,617 kg (10 mm), 0,888 kg (12 mm) y 1,579 kg (16 mm). 12 m de barra de 12 mm pesan 10,66 kg.

Procedimiento para vaciar la losa sin fallas

  1. Preparar excavación, nivel y cimbra en 1-2 días. Falla típica: cimbra fuera de nivel, que deja la losa con espesor desigual.

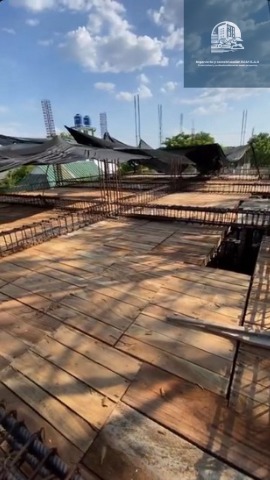

  2. Habilitar y armar el acero de refuerzo en 1 jornada. Falla típica: recubrimiento insuficiente, que expone la barra a corrosión.

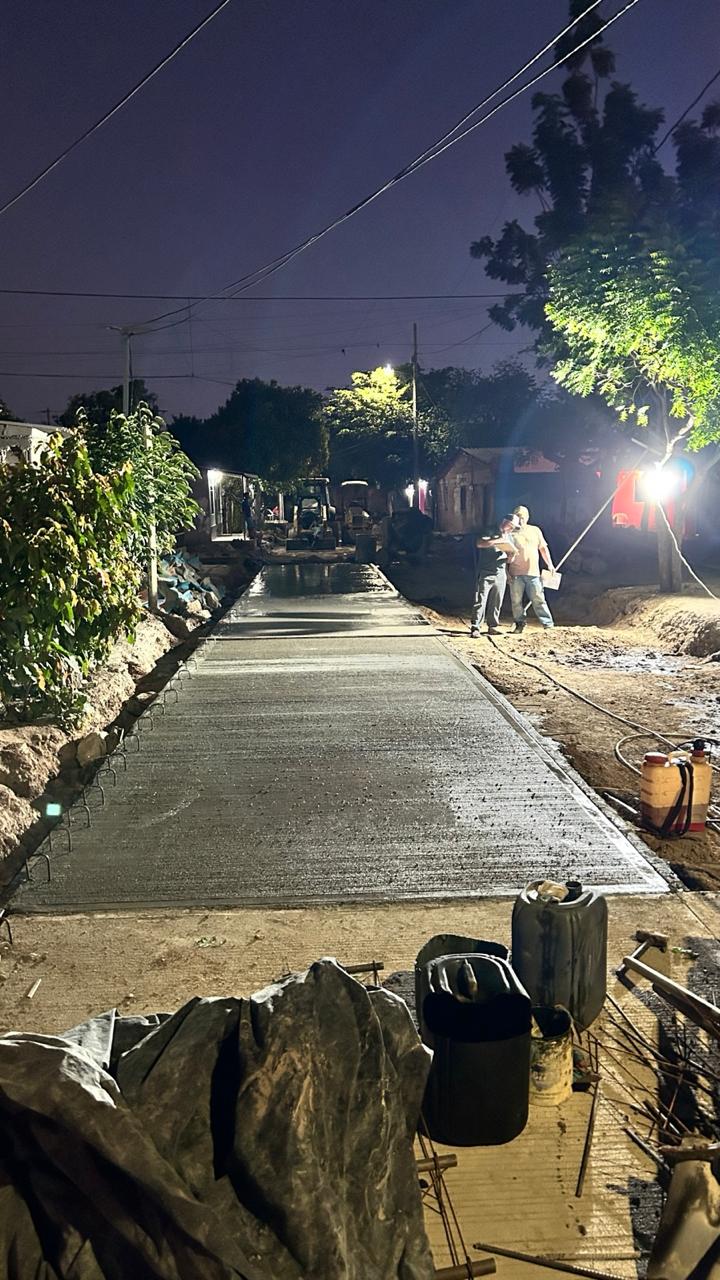

  3. Vaciar el concreto en una sola jornada continua de 4 a 8 horas según la cuadrilla. Falla típica: junta fría por vaciar en etapas separadas sin traslape.
  4. Vibrar y nivelar la superficie dentro de los primeros 30-60 minutos tras el vaciado. Falla típica: cangrejeras (huecos) por falta de vibrado.
  5. Iniciar el curado húmedo dentro de las primeras 6 horas. Falla típica: agrietamiento plástico por secado superficial temprano.
  6. Mantener el curado mínimo 7 días y esperar 28 días antes de cargas de diseño. Falla típica: retirar cimbra o cargar la losa antes de tiempo, con deflexión permanente.

Lo que hay que llevarse de esta página


Preguntas frecuentes

¿Puedo usar menos cemento del indicado para ahorrar?
No. Bajar de 7 sacos por m³ reduce la resistencia y sube la relación agua/cemento efectiva por encima de 0,60, lo que aumenta la retracción y el riesgo de fisuras.
¿Qué pasa si vacío la losa un día con más de 35 °C?
La superficie se seca en 30-60 minutos si no se cubre de inmediato. Hay que vaciar temprano, cubrir con plástico o costales húmedos y empezar el curado sin esperar a que termine el fraguado final.
¿Necesito curar si ya llovió después de vaciar?
Sí. La lluvia moja la superficie pero no sustituye un curado controlado de 7 días; sin control, el concreto puede secarse entre lluvias y perder resistencia superficial.
¿Puedo reducir el agua para que fragüe más rápido?
No conviene bajar de una relación 0,45. El tiempo de fraguado lo fija el cemento Portland tipo I (inicio después de 45 minutos, fin antes de 375 minutos según ASTM C150), no la cantidad de agua de la mezcla.
¿El slump de 5-10 cm aplica a cualquier losa?
Aplica a losas coladas con vibrado convencional. Por debajo de 3 cm el concreto no llena bien entre las barras de refuerzo y deja vacíos.
